Betala endast efter utfört arbete och levererat material. Ni kan t.ex. komma överens om att firman skickar faktura på (utfört arbete) var 14:e dag eller 1 gång per månad.
Så här gjorde vi när vi byggde vårt hus år 2010.

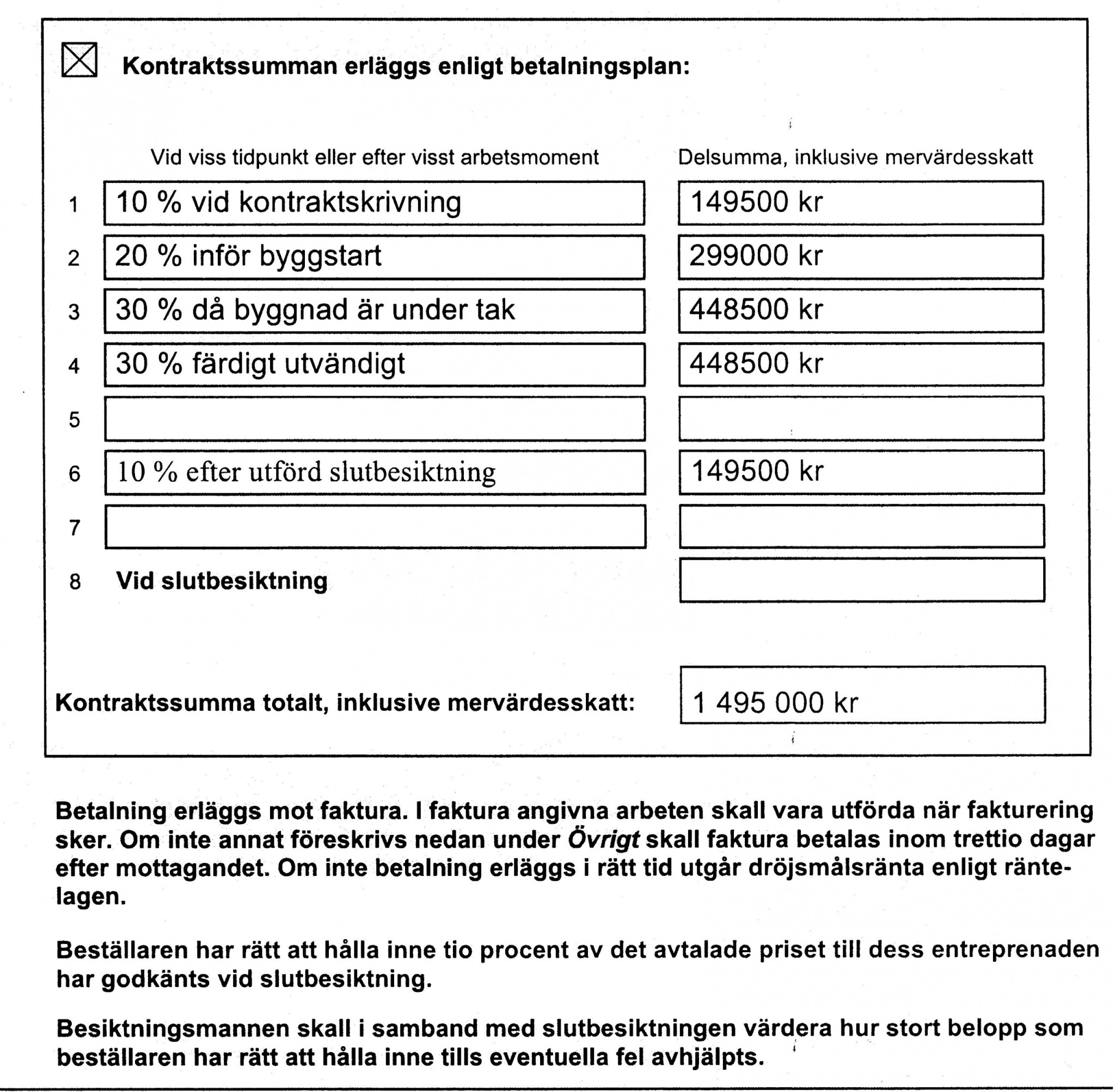

Det var grundat på ABS 05, och jag tycker villkoren är rimliga.
Det var en liten byggfirma, som inte hade så stora finansiella tillgångar.
Nej det är inget skoj!
Jag hade en relation med byggmästaren sedan tidigare, och visste att han var hederlig och att de gjorde bra jobb.
Du ser att det är ett ganska lågt pris för ett hus på 125 m2, eller hur?
Det var visserligen utan vissa ytskikt och utan köksinredning.
Men men, kanske jag är naiv och lättlurad, det kan jag inte bedöma själv.
Men om du t.ex. går till en fönsterfabrik i Polen, så gör de inte ett skvatt utan att ha fått ett förskott.
I vårt fall betalade vi 40% före produktionsstart före fönstren, och resten inför leverans.
Hade vi inte betalt hade vi fått stå där med öppna fönstergluggar.
När det gäller ett platsbyggt, unikt hus, så är det inte riktigt som när man säljer en Volvo V50.
Huset går inte att ta tillbaka om kunden trilskas.
PS
Hur många betalar förskott, kallas handpenning, ett kvartal innan de får äganderätt till sitt hus?
